西口住宅建設工事(第3期)

本文へ移動
メニューへ移動
西口住宅建設工事(第3期)
西口住宅建設工事(第3期)

西口住宅建設工事(第3期)

工事概要 市営の集合住宅を新築します。

工事場所 豊橋市高師町地内ほか

着手日  令和6年12月23日

竣工日  令和8年8月31日

竣工しました! 令和8年8月中旬頃の様子

令和7年1月から工事が始まった西口住宅(第3期)がついに完成しました!大勢の職人さんが出入りをし、一つの建物を作り上げました。室内は落ち着いた白色の壁紙を基調とし、床の木目のクッションフロアが落ち着いた雰囲気を出しています。壁付けキッチンや独立洗面台、広々とした浴槽など充実した住宅設備が揃っています。

工事完成後は消防法や建築基準法など様々な検査を経て、引き渡しとなります。



外観 南面

8-2





外観 北東面

8-2



洋室①

8-5





洋室②

8-14





洋室➂

8-7

ダイニングキッチン

8-10

玄関~廊下

8-3



廊下~玄関

8-16



洗面所

8-12



トイレ

8-11



 浴室

8-13



 共用廊下

8-8




令和8年7月中旬頃の様子


アスファルト施工中

7-2





外構工事の施工風景です。

外部足場が外れてからは、外構工事もスタートしました。敷地北側には駐車場や駐輪場、南側には児童遊園などがあり、それぞれ工事が行われています。

写真は駐車場のアスファルトの施工風景ですが、中東情勢の悪化により資材の高騰、在庫不足等が発生し、施工業者さんも頭を抱える日々でした。何とか材料をそろえることが出来、無事に駐車場の施工が進んでいます。





遊具設置

7-3



また、同時に児童遊園の遊具や共用部の郵便ポストなどの設置も順次行われています。

ポスト設置

7-1



令和8年6月中旬頃の様子

内装工事

k











内装工事の施工風景です。

キッチン等の住宅設備の搬入が完了し、壁紙が貼られてきました。住宅設備の設置や壁紙の工事が進んでくるとより一層部屋らしくなり、白いクロスが光を反射し室内が明るく感じられます。









1023





西口住宅の壁紙や接着剤にはシックハウス症候群の原因となるホルムアルデヒドの放散量が最も少ない等級F☆☆☆☆の材料が使われています。





令和8年5月中旬頃の様子




足場解体後の全景

1



 屋根、屋上外壁塗装等、建物外部の工事が完了したため、外部足場の解体をしました。足場解体前には外壁の塗残しや、汚れの付着がないかなどをチェックします。

2

解体後は今までメッシュシートで建物全体が外から見えませんでしたが、足場が外れて建物全体が見えるようになることで工事の完成が近づいてきたことを実感するタイミングです。また、建物内部も覆いが外れたことで、日当たりの良さや風通り等も実感できるようになり、生活のイメージがよりできるようになりました。



令和8年4月中旬頃の様子




屋上防水完了

b



屋上部分の防水工事の施工風景です。

屋上部分はウレタン系塗膜防水を採用しており、雨水の侵入から建物を守ります。写真に写っている屋上から立ち上がっている筒は脱気筒と言い、防水層の下にたまった湿気、水蒸気を外へ逃がす働きがあり、図面通りの個数が施工されています。防水層はきつい直射日光に年中さらされているため、10~15年で塗替えが必要になります。メンテナンスしながら、きれいに建物を維持することも大切です。

内装大工状況

c

内装工事の施工風景です。

内装の工事が進んできており、電気、水道、エアコンの配管や間仕切壁の設置、扉の枠などの取りつけが完了しました。間仕切壁が設置されると、各部屋の大きさや生活の動線がイメージしやすくなり、図面がいよいよ形になってきたと実感できます。この後、天井の石こうボード等を施工していき、壁紙、クッションフロアなどの仕上げ材の施工をしていきます。





a



令和8年3月中旬頃の様子


屋根工事

1



屋根の防水シートの施工風景です。

屋根の仕上げ材の下には一面防水シートが隙間なく貼られていて、雨の進入を建物から守ります。一般的には屋根の仕上げ材を一次防水、その下の防水シートを二次防水としており、防水層を二重にすることでより確実に雨水の進入を防ぐ構造となっています。

西口住宅の防水シートはアスファルトに合成ゴムや樹脂を混ぜて柔軟性と防水性を高めたアスファルトシート防水を採用しており、仕上げ材はメンテナンス性と耐久性の高いガルバリウム鋼板としています。



内装パネルの搬入

paneru1





内装の壁の搬入風景です。

間仕切り壁は、工場であらかじめ石膏ボードまで貼られて作られてきたパネルを現場に搬入し、組み立てます。あらかじめパネルを工場で作ってくることで、狭い現場で作るよりも正確な精度で作ることが出来、また施工スピードも上がることから、工期短縮も図れます。最近の建築現場は工場でのプレカット、プレセットが主流になりつつあり、建物の品質が向上してきていると言われている半面、現場で加工する楽しみや苦労が少なくなったという声も耳にします。苦労してこそ職人さんの腕の見せ所なのかもしれませんね。

3-1





令和8年1月中旬頃の様子

内装ウレタン吹付工事

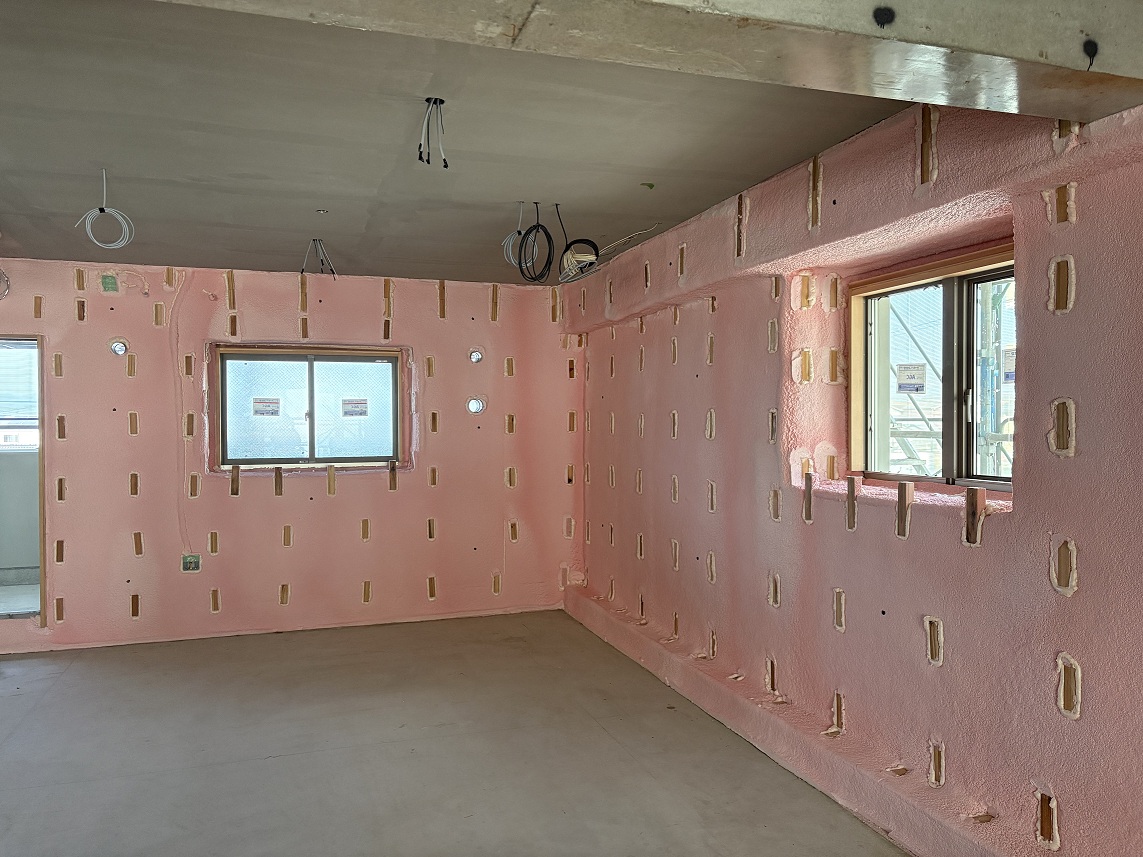

 西口住宅10 鉄筋コンクリート造(RC造)の躯体が完成すると、内装工事へと進みます。
快適な室内環境を保つために断熱材を吹き付けていきます。
ウレタン吹付断熱材は、施工現場で吹き付けて発泡させるため、隙間なく密着し、高い断熱効果を発揮します。

 西口住宅11

確認ピン 50mm

断熱材は規定の吹付厚さが定められており、施工後は確認ピンを用いて所定の厚みが確保されているか確認します。
厚みが不足している場合は、必要な厚さに達するまで追加で吹付を行い、再度確認ピンで確認します。


令和7年12月中旬頃の様子

 コンクリート打設工事

 西口住宅7

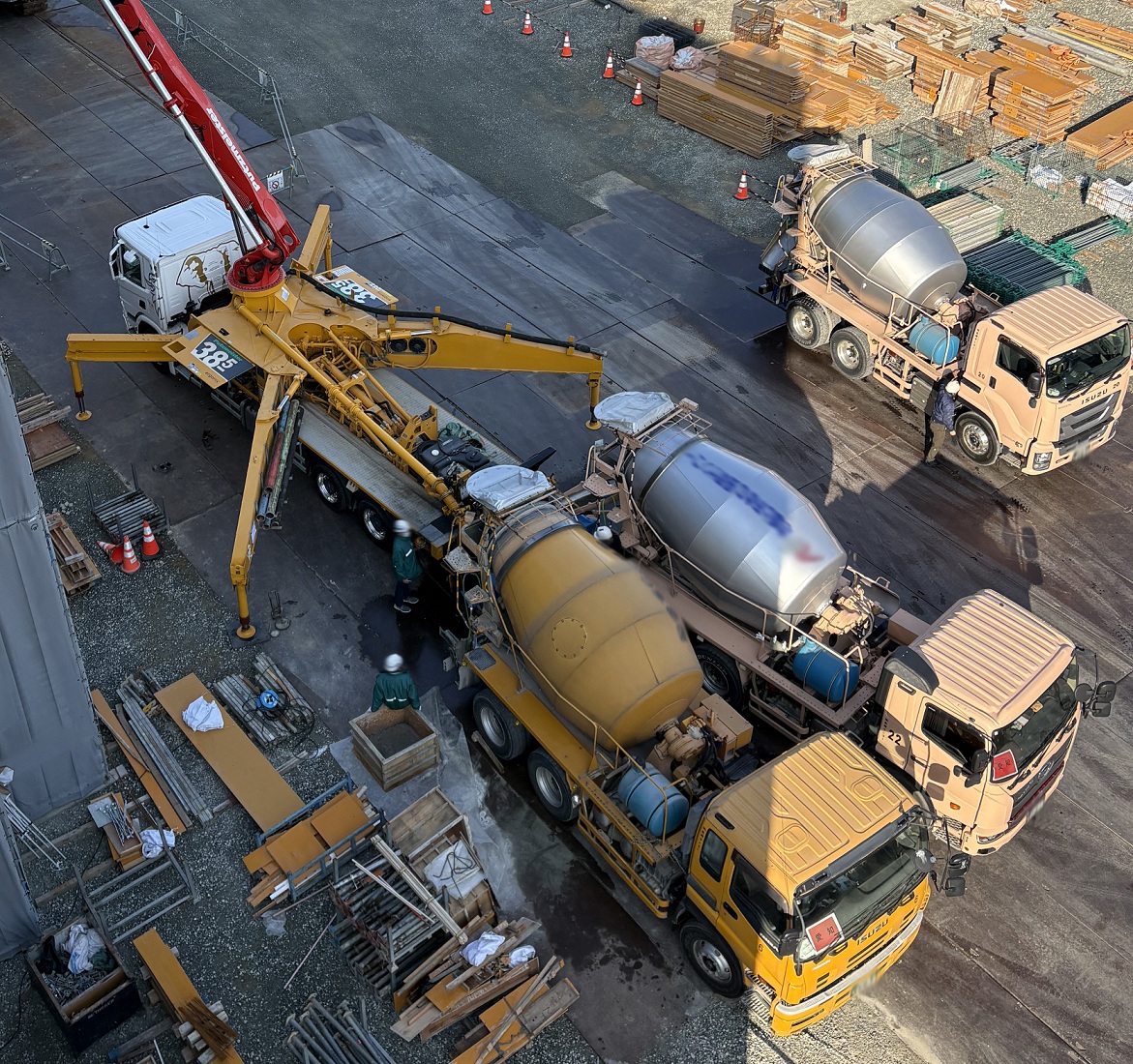

ミキサー車

鉄筋コンクリート造(RC造)の建物では、複数階を施工する場合、コンクリートを上階へ順に打ち継いでいきます。
コンクリートは生コンクリートの状態でミキサー車により現場へ運搬され、現場到着後、コンクリートポンプ車の後方にあるホッパへ生コンクリートを投入します。

 西口住宅8

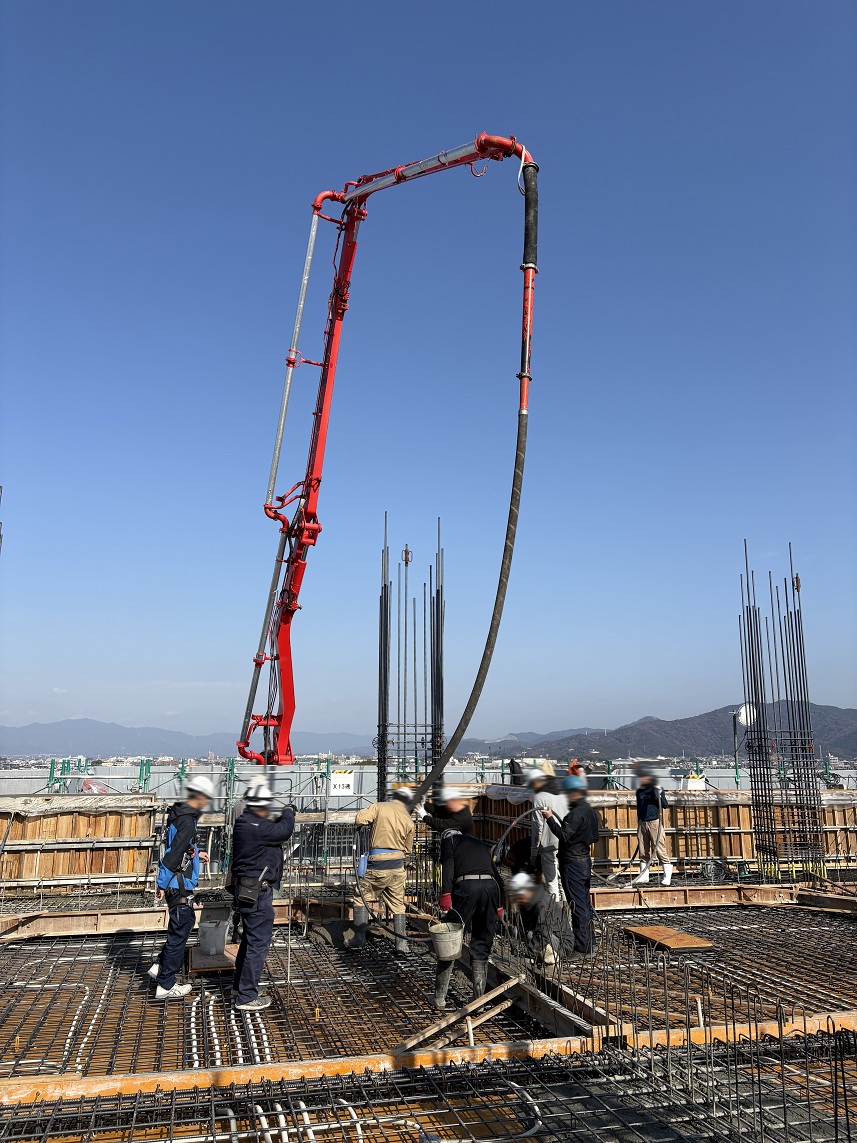

コンクリートポンプ車

コンクリートポンプ車に投入された生コンクリートは、ポンプの圧力によって施工階まで送り込みます。

 西口住宅9

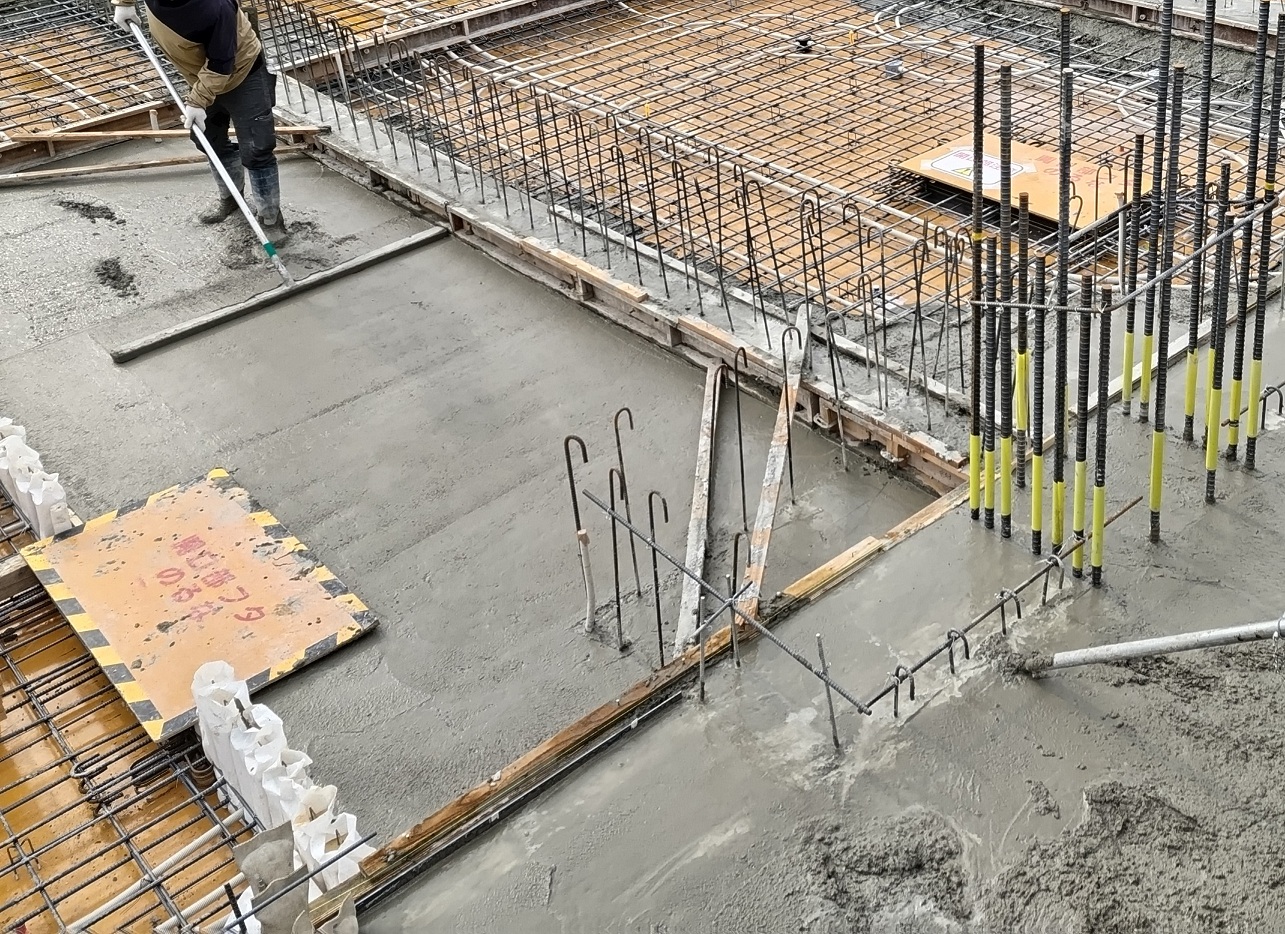

トンボで均している様子

打設された生コンクリートは、型枠に隙間なく確実に充填させるため、バイブレーター等を用いて締固めを行います。
所定の量を打ち終えた後、床はトンボなどの道具を使って表面を丁寧に平らに均し、次の工程へとつなげていきます。

 令和7年11月中旬頃の様子

配管工事・配線工事
 西口住宅6 配管や配線を敷設する工程です。
コンクリートが十分に固まった後、生活に欠かせない照明やトイレ、キッチンのための設備を壁や床、天井などを張る前に敷設します。
左の写真ではたくさんの配管や配線がありますが、
床面の青色が給水管、赤色が給湯管、グレーが排水管で、
天井面の銀色はダクト、白いケーブルは照明用の配線です。
鉄筋型枠工事
 西口住宅5 建物の躯体を形成する工程です。
床・柱・階段などコンクリート構造部分に鉄筋を組んだ後、コンクリートを流し込むため型枠を設置します。





令和7年4月下旬頃の様子

基礎鉄筋工事
 西口住宅4 建物の基礎部分に鉄筋を組む工程です。
鉄筋を正確に配置することでコンクリートとの密着性が高まり、強度と耐久性を維持することができます。
設計図に基づき適切に施工し、配筋のズレ等がないかを検査で確認します。

令和7年4月上旬頃の様子

 杭工事


 西口住宅1
西口住宅2  建物の荷重を地盤へ伝えるために杭を埋め込む工程です。
今回はプレボーリング拡大根固め工法を採用しました。
この工法では、地盤を掘削し、セメントミルクを注入しながら杭を埋め込み固めることで、建物の荷重を地盤へ伝えることができます。
 西口住宅3

定点写真の様子

令和8年1月頃

西口定点令和8年1月

令和7年10月頃

西口定点令和7年10月

令和7年8月頃

西口定点令和7年8月

令和7年2月頃

西口定点令和7年2月
